數據中心基礎設施測試驗證重點內容解析
通過結合數據中心建設各階段的不同需求,對數據中心基礎設施測試驗證內容和特點進行分析,以滿足實現數據中心持續運營的目標。
一、數據中心測試驗證在不同階段的特點
現代數據中心建設需要達到安全可靠、布局合理、功能完備、可持續發展、綠色環保等運營需求,切實為服務器等IT設備提供一個安全、可靠、溫濕度及潔凈度均符合要求的運行環境,同時為相關工作人員提供方便、快捷、舒適的工作環境,并為管理人員提供安全、高效的管理手段。為了確保數據中心的設施和設備能夠穩定、高效地運行,測試驗證已成為必要的解決方案之一。
測試驗證的核心目標是通過模擬負載工況,檢驗數據中心正常或發生故障時所有設施設備性能、功能、各種狀態是否與設計意圖符合,包括驗證施工質量、設備質量、調試質量、各種邏輯功能等,并最終通過檢測及完成驗收。
在數據中心建設的各個階段都需要進行測試和驗證,以確保數據中心的可靠性、可用性和安全性。如圖1所示就是在不同階段常見的測試和驗證步驟:

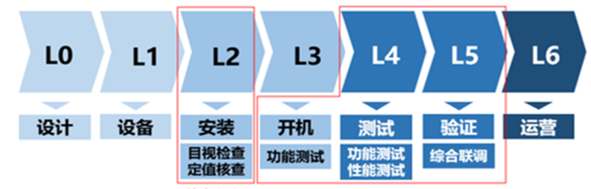

圖1 在不同階段常見的測試和驗證步驟
1.1 設計驗證
在設計階段,需要進行設計驗證以確保設計符合要求。這通常包括對數據中心的可靠性、可用性和安全性進行評估,并進行各種軟件仿真模擬測試,以確保設計滿足數據中心的需求。
1.2 建設驗證
在建設階段,需要進行建設驗證,通常包括對建設過程中的物理設備進行測試和驗證,包括廠驗、安裝檢查、功能測試等,以確保設備和子系統能夠滿足數據中心的需求。通常還包括對各個系統組件進行性能測試和負荷測試,以確保它們能夠承受實際工作負載,并且能夠保持高可用性。
1.3 安全驗證
在測試階段需要進行安全驗證,包括測試門禁系統、監控系統和消防系統等指標,以確保數據中心的安全性。數據中心需要提供良好的物理安全措施,以確保客戶數據的安全。
綜合聯調
在集成階段對數據中心整體進行聯合調試,以確保各個系統和組件能夠協同工作,并且符合數據中心的需求。這通常包括對電氣、暖通、監控和安防等系統進行測試和驗證,以確保它們能夠協同運行。
1.4 操作驗證
在運維前介階段需要進行操作驗證,同時包括多種災備、容錯場景演練,以確保數據中心的操作符合預期,并在過程中建立和優化SOP(Standard Operating Procedure,標準操作程序)、MOP(Method of Procedure,標準維護程序)、EOP(Emergency Operating Procedures,應急操作程序)等操作規程文檔。圖2示出了電源質量波形測試圖。

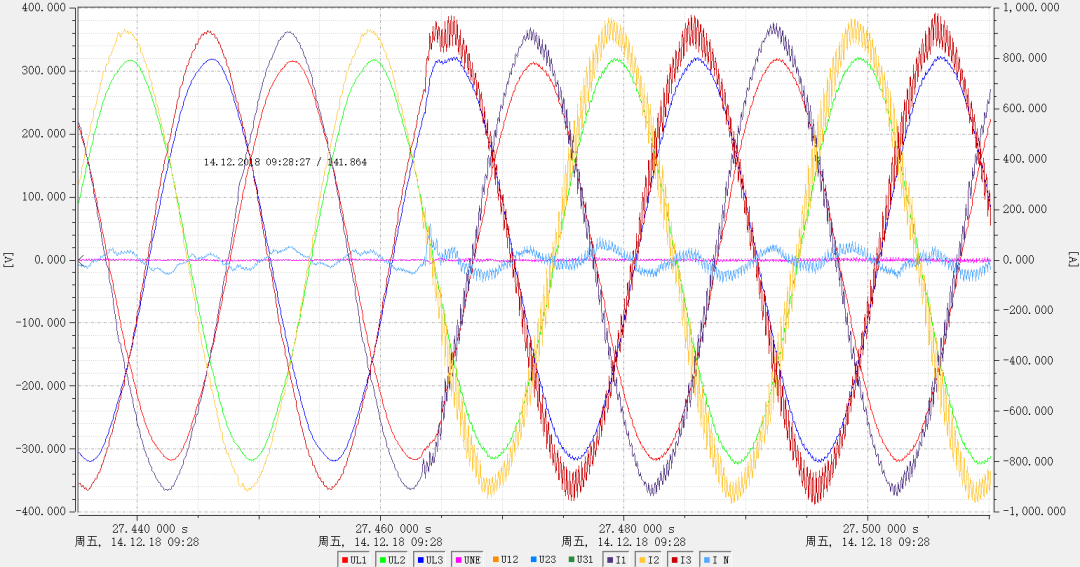

圖2 電源質量波形測試圖
需要注意的是,測試和驗證是一個持續的過程,而不是只在特定階段進行一次性測試。基礎設施應該定期進行測試和驗證,以確保它們始終符合預期要求。同時,在數據中心運營階段,也需要定期的檢測評估,以滿足數據中心的可持續性運營。
二、建設階段的關鍵子系統測試
在子系統測試中,電氣系統和暖通系統是數據中心的兩大關鍵系統,也是測試驗證的重點環節。數據中心的設備需要持續的電力供應,因此,電氣系統測試是非常重要的,其中包括測試備用發電機和UPS(不間斷電源)系統是否能夠正常工作,并且在停電情況下能夠維持足夠的電力供應。同時,數據中心的設備需要保持在適宜的溫度和濕度條件下運行,離不開暖通空調系統的支持作用。
2.1 電氣系統測試
1)電源穩定性測試
在測試驗證期間,需要測試數據中心的電源系統是否能夠穩定地提供電力供應。測試過程中需要檢查電壓、頻率、波形等參數是否符合標準要求,并測試系統在高負荷情況下的穩定性。
2)UPS穩定性測試
UPS(不間斷電源)是數據中心電源系統的重要組成部分,能夠在停電情況下提供穩定的電力供應。在測試過程中需要測試UPS系統是否能夠正常工作,包括測試電池壽命、切換時間等指標。
3)電源備份測試
數據中心需要備用發電機來應對長時間停電情況,因此需要測試備用發電機是否能夠正常工作,并測試其在負載變化時的穩定性,包括啟動測試、供油系統測試、控制邏輯驗證、穩態運行驗證、運行發熱驗證、瞬態響應驗證等。
4)電源質量測試
數據中心電力系統需要提供干凈的電力供應,以避免對設備造成損害。在測試驗證期間,需要測試電力質量,包括測試電磁干擾、諧波失真、切換時間等指標。
2.2 暖通空調系統測試
1)溫度控制測試
數據中心的設備需要保持在適宜的溫度范圍內運行,在子系統測試需要測試空調系統的溫度控制性能。測試過程中需要模擬不同負載條件,檢查空調系統是否能夠及時調整溫度并保持穩定。
2)濕度控制測試
數據中心的設備還需要保持在適宜的濕度范圍內運行,因此需要測試空調系統的濕度控制性能。測試過程中需要檢查空調系統能否準確控制濕度,并避免濕度過高或過低的情況發生。
3)冷卻能力測試
在測試驗證期間,需要測試空調系統的冷卻能力。測試過程中檢查空調系統送回風溫濕度、風機轉速、運行溫度壓力記錄等,并避免溫度過高的情況發生。
4)空氣質量測試
數據中心的設備需要在良好的空氣質量環境下運行,需要測試空調系統的空氣質量控制性能。測試過程中需要檢查空調系統是否能夠過濾空氣中的污染物和粉塵,并保持良好的空氣質量。
5)故障切換測試
數據中心的空調系統需要具備故障自動切換功能,以保證設備持續運行。在測試期間需要驗證空調系統的故障自動切換性能,包括測試自動切換時間和切換后的穩定性等指標。
通過這些測試,可以確保數據中心的空調系統能夠穩定地運行,并在高溫、高濕度等情況下提供足夠的冷卻能力。同時,測試還可以發現空調系統中存在的問題,并及時采取措施進行修復,提高數據中心的可靠性和穩定性。
三、數據中心基礎設施聯合調試
通過設備單體和子系統測試后,局部系統已經就緒,因為數據中心的基礎設施包括電力、空調、監控等多個系統,這些系統需要協同工作才能保證整個數據中心的正常運行,所以我們需要通過聯合調試的方法,確保各個系統之間的協同工作正常,避免出現系統之間的沖突或者誤動作。
3.1 數據中心基礎設施聯合調試常規流程
1)確定聯合調試的目的和范圍
確定聯合調試的具體目標,涉及哪些基礎設施和系統。
2)編寫聯合調試方案
制定詳細的聯合調試方案,包括測試場景、測試方法、測試人員、測試時間和測試設備等。方案是測試的依據,只有具備可操作性的方法和方案才能驗證出設備/系統的功能和單點故障。在此階段,測試方根據設備招標文件和設計圖紙完成主要的聯合調試方案工作和其它相關的文檔,方案制作完成后提交用戶方、設計單位、總包、設備廠商進行討論,然后更新,最終形成各方達到一致的方案。
3)確定測試環境
搭建測試環境,包括模擬負荷設備、氣流組織通道、電氣鏈路拓撲等,確保測試環境和實際生產環境盡可能相似。
4)進行測試
按照聯合調試計劃執行測試,模擬實際操作場景(冗余測試、災備測試等),還包括供電設備、機房溫濕度、信號傳輸等方面的測試。
5)收集數據和分析
對測試過程中產生的數據進行收集和分析,包括錯誤信息、性能數據、日志等。
6)修復問題和優化
根據收集的數據分析測試結果,修復發現的問題,優化系統性能和穩定性。
7)再次測試和確認
進行銷項復測,確認之前修復的問題是否已經解決,系統是否已經優化穩定。
8)驗收和驗證
驗收聯合調試結果,驗證系統是否已經滿足用戶需求和設計要求。
以上是數據中心聯合調試一般的步驟,具體操作可能會根據實際情況有所不同。
3.2 聯合調試需要重點關注的問題
數據中心基礎設施聯合調試是一個涉及多個系統、復雜度較高的過程,其中的重點包括以下幾個方面:
1)多系統協同問題
數據中心的基礎設施包括電力、空調、機柜、網絡等多個系統,這些系統需要協同工作才能保證整個數據中心的正常運轉。在聯合調試中,需要確保各個系統之間的協同工作正常,避免出現系統之間的沖突或者誤操作,如高低壓邏輯、BA系統等。
2)安全問題
數據中心是存儲重要數據的場所,安全問題是必須考慮的重點之一。在聯合調試過程中,需要注意數據中心的物理安全和人身安全問題,并嚴格遵守安全規范和流程,確保數據中心的安全性。
3)故障處理問題
聯合調試過程中,可能會出現各種故障,需要及時處理和解決。對于一些難以處理的故障,需要及時聯系相關廠家或供應商尋求技術支持。
4)負載測試問題
為了確保數據中心的性能滿足需求,需要進行負載測試,模擬不同負載情況下的運行情況,以驗證數據中心是否能夠正常工作。負載測試需要涉及到多個系統,需要確保測試過程中的負載參數合理,以及測試數據的真實性和準確性。
5)可靠性問題
數據中心是一個高可靠性的場所,需要確保設備的可靠性和穩定性。在聯合調試過程中,需要對設備進行全面的測試和驗證,以確保設備的可靠性和穩定性符合要求。
綜上所述,數據中心基礎設施測試驗證是確保數據中心穩定運行、驗證建設服務質量的重要步驟。秉承以終為始的理念,通過對數據中心基礎設施進行全面測試,可以發現問題并及時解決,從而讓數據中心在各種正常或極端情況下均能持續運營。
